【品质管理】集通项目小活动里的大文章

只看楼主 收藏 回复
  • - -
楼主

集通项目结合工程施工实际需要,在全线开展“微创新”和“五小活动”(小创造、小发明、小改造、小设计、小建议),充分调动参建人员创新活动的积极性,发挥技术能手、能工巧匠的专业技能优势,形成了创新合力,促进了施工过程中难题的解决,取得了丰硕成果,对优秀的创新成果予以表彰奖励,并在项目上推广应用。

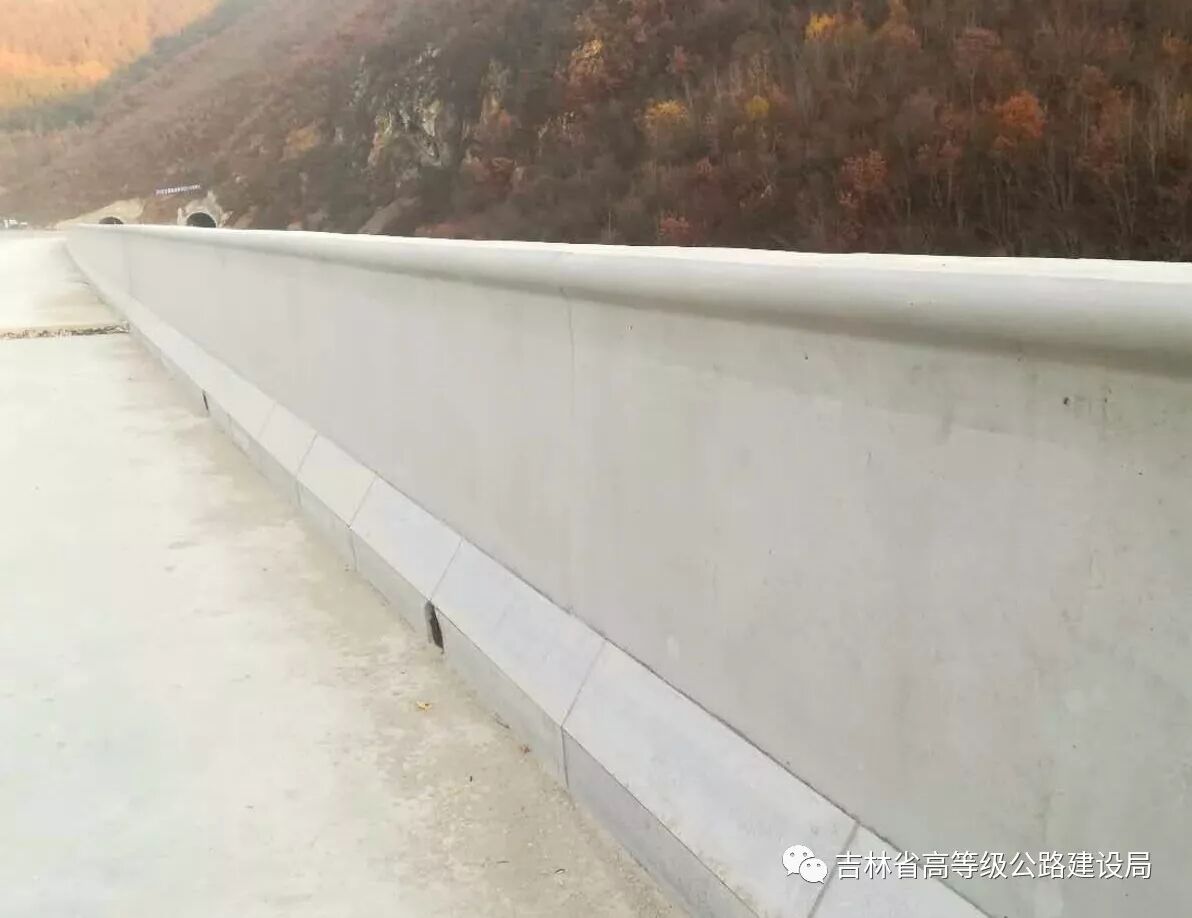

1、混凝土防撞墙花岗岩贴面安装

混凝土防撞墙花岗岩镶面石板下采用座浆砌筑,内侧采用Φ12钢筋进行支顶,间距为30cm,铺设斜面理石,外侧采用角钢托架与通过镶面石板量测缝隙的镀锌铁线加固。防撞墙内侧底部增加花岗岩贴面是为减少冬季除雪剂腐蚀影响。传统工艺是先进行防撞墙混凝土浇筑,之后进行凿毛处理后,采用1.5cm厚砂浆进行花岗岩石板镶面镶嵌。此工艺存在镶面石板牢固性差,砌筑砂浆出现空洞,容易腐蚀、冻胀,贴面花岗岩的平顺性也很难保证,再者重荷载的冲击,桥面系产生的挠度可能会导致贴面石板的翘曲及脱落。而一次性整体浇筑能大量减少类似问题发生,增强其耐久性。

    2、隧道电缆沟整体式液压台车

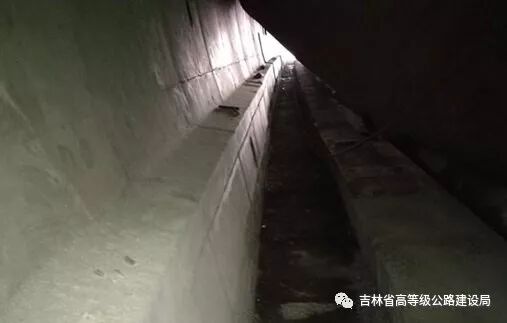

    二衬边墙及电缆沟槽壁一体式施工,整体式液压模板台车整体钢模长9米,模板位置确定后,外模由纵向平均分配的5组(2根为1组)丝杆通过与台车的连接支撑固定,并通过5根对地丝杆支撑对地锚杆加强固定;为防止砼浇筑时,不对称分灰产生的压力差使内模偏移,需要通过撑杆连接内模与二衬表面进行固定,最后关好模即可进行衬砌施工。通过对二衬模板台车的改造,二衬边墙及电缆沟槽壁一体式施工,实现了电缆沟整体性浇筑,确保了结构的整体性、线条流畅性、混凝土外观感质量;有效规避了混凝土施工缝处理的凿毛、安装接茬筋、清洗界面及涂刷界面剂等繁琐工序,加快了施工节奏,便于沟槽施工精确定位,实现作业标准化、施工机械化。节省工时、减少了周转材的使用,缩短了工序循环时间,降低了施工成本。提高了电缆沟施工进度,且能保证整体线型顺直、电缆沟内侧墙和二衬砼颜色一致。

    3、预制梁板机械穿束工法        钢筋穿束机是由预制梁场施工班组发明创造的,主要用于预制箱梁的底板钢筋穿束施工。该设备是由机架、传动夹紧机构、电机、变频控制电箱四部分组成。控制开关安装在机架上。穿束机传动夹紧机构为手动设置,同时可控制穿束速度,钢筋顶端安装的喇叭口,在穿索过程中可进可退。利用Φ42钢管制作钢筋顶端安装耐磨可更换的喇叭口。底板钢筋按照设计长度进行焊接,检查合格后可进行钢筋穿束。启动钢筋穿束机,安装喇叭口,调整钢筋穿束机位置,确保钢筋位置准确,穿束完成后,调整钢筋位置并绑扎。传统预制箱梁底板钢筋穿束通常使用人工穿束,钢筋人工穿束费工费时,预制箱梁钢筋数量越多越难实施,施工多采用分段穿束后焊接的方式,存在一定钢筋焊接质量隐患;该工法较传统工法在质量方面能够很好的控制钢筋焊接质量,同时可以加快钢筋安装进度,提高工人工作效率,每加工一片箱梁可节省1.5个工时,工程质量也能够得到保证。

    4、金点子悬赏

为让集通项目节约更多人力、机械、时间资源,项目部推出金点子悬赏办法,积极发挥生产在第一线工人和管理人员的思维,努力创造出为工作提高效率、节约资源的金点子。

    5、钢箱梁顶推拉锚器

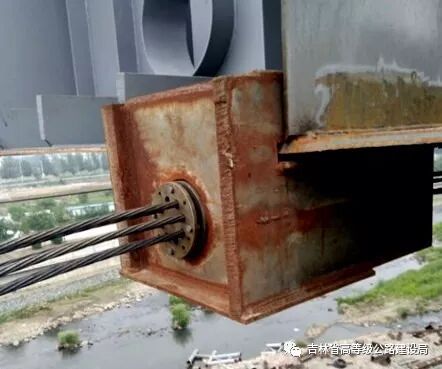

    可移动后挂式拉锚器,该拉锚器直接悬挂在钢箱梁尾部,且能横向移动,在顶推过程中,随时可以调整横向位置,确保顶推方向与钢箱梁曲线切线方向一致。钢箱梁顶推施工,传统工艺是采用固定式拉锚器,需在钢箱梁底板钻孔,需多次更换拉锚器位置,且安拆不便。集通项目黎明互通上跨鹤大高速段钢箱梁采用顶推施工,因钢箱梁位于复杂曲线段,顶推过程中,钢箱梁前端将向外弧偏移,基本采用钢箱梁顶推拉锚器后,使得顶推方向与曲线切线方向一致,可减少钢箱梁横向偏移,纠偏工作变得容易。
